Строительство биогазовой станции занимает в среднем 18–24 месяца — именно столько требуется, чтобы пройти путь от первой консультации до полноценного запуска объекта по стандартному сценарию. Это сложный инженерный процесс, который включает семь последовательных этапов — от ТЭО до ввода в эксплуатацию.
Самый длительный этап — получение разрешительной документации (6–9 месяцев). Самый дорогостоящий — закупка оборудования и строительно-монтажные работы (в совокупности до 85 % бюджета).
В то же время фактические сроки строительства биогазовой станции и окончательный бюджет редко укладываются в первоначальные рамки. Основная причина — ошибки на старте проекта. Неправильная оценка сырья, непродуманный выбор площадки или отсутствие резервного бюджета могут увеличить сроки реализации на несколько месяцев и привести к росту стоимости на 10–20 %.
Эта статья — практическое руководство для владельцев ферм, агропредприятий и инвесторов, которых интересует, как построить биогазовую станцию. Мы собрали реальные сроки строительства биогазовой станции, типичные ошибки и структуру затрат — без общих фраз.

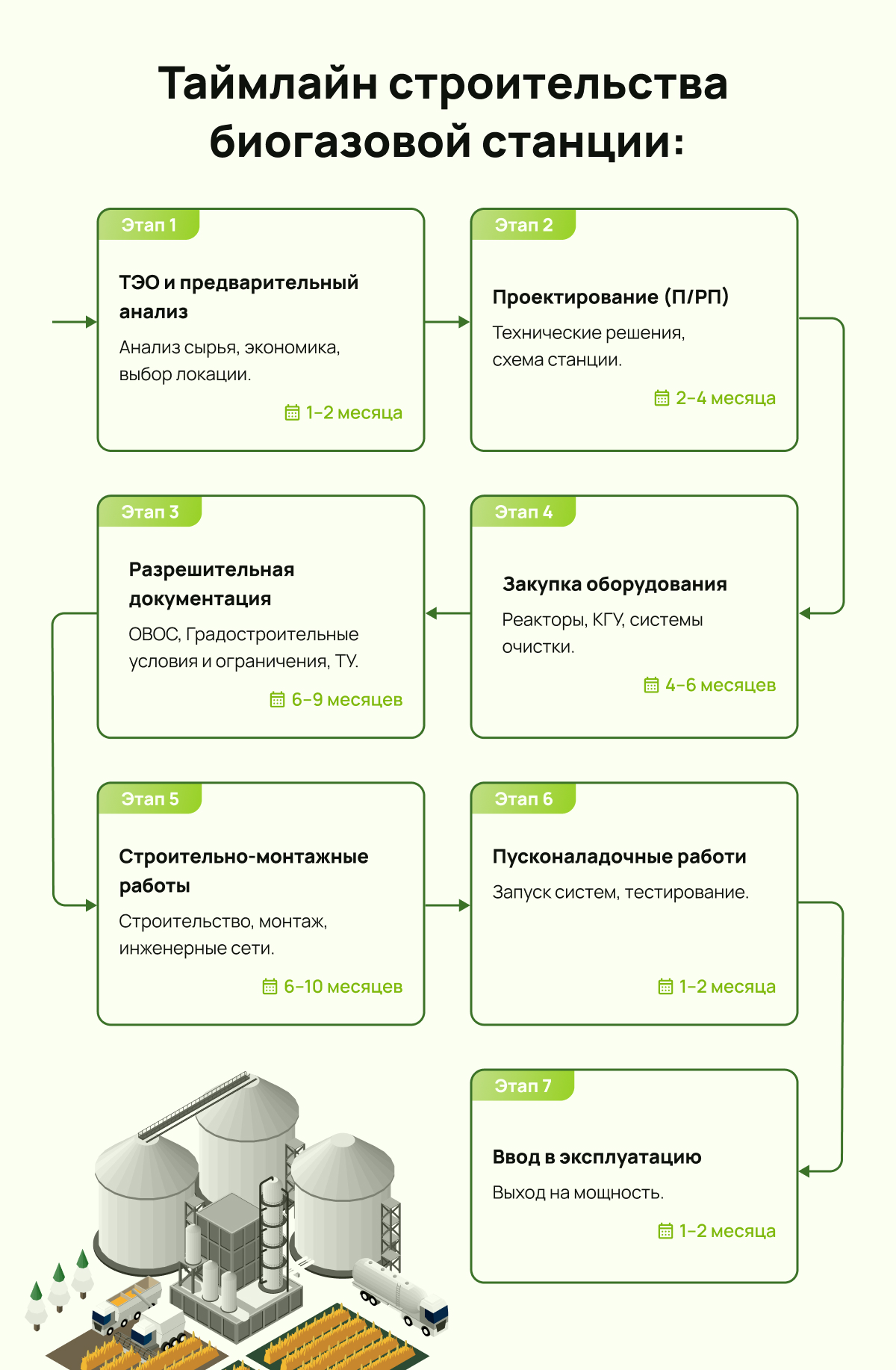

Строительство биогазовой станции — это семь последовательных этапов от идеи до выхода на проектную мощность. Соблюдение алгоритма снижает риски простоев и перерасхода средств. Ниже приведена структура всего проекта с указанием сроков.
| Этап | Назва | Срок | Ответственный |
| Этап 1 | Предварительный анализ и ТЭО | 1–2 месяца | EPC-подрядчик, консультант |
| Этап 2 | Проектирование (этап П/РП) | 2–4 месяца | Проектный институт, подрядчик (желательно официальный партнер поставщика) |
| Этап 3 | Разрешительная документация | 6–9 месяцев | Заказчик + подрядчик |
| Этап 4 | Закупка оборудования | 7–12 месяцев | Поставщик |
| Этап 5 | Строительно-монтажные работы | 6–10 месяцев | Генеральный подрядчик |
| Этап 6 | Пуско-наладочные работы | 1–2 месяца | Поставщик / сервисные инженеры |
| Этап 7 | Ввод в эксплуатацию и выход на полную мощность | 1–2 месяца | EPC-подрядчик + надзорные органы |
Общий срок реализации: 18–24 месяца. Параллельное выполнение некоторых этапов (например, закупка и изготовление оборудования в процессе получения разрешений) позволяет сократить сроки до 14–18 месяцев.
Для проектов, предусматривающих строительство биометановой станции, сроки могут быть более длительными из-за дополнительных этапов интеграции в газовую сеть и длительного периода изготовления вспомогательного оборудования. В таком случае сроки строительства биометановой станции часто увеличиваются на 2–4 месяца.

Технико-экономическое обоснование (ТЭО) — это основа всего проекта. Без него невозможно правильно определить мощность станции, выбрать технологию и рассчитать окупаемость. Пропустить этот этап — значит строить вслепую.
На данном этапе производство биогаза оценивается пока только на бумаге: сколько сырья имеется, как его использовать и какова будет реальная экономическая эффективность проекта.
Для биогазовых станций на фермах по выращиванию крупного рогатого скота минимальный порог для экономически оправданного проекта — 1000–1500 голов крупного рогатого скота или эквивалент по объему получаемого биогаза.
ТЕО выполняется EPC-подрядчиком или специализированной консалтинговой компанией. Срок: 1–2 месяца.
Проектирование — это детальное техническое решение для конкретной площадки. Срок выполнения — 2–4 месяца. Качественный проект позволяет избежать большинства ошибок при строительстве и снижает риски остановки работ.
Кроме того, может возникнуть необходимость пройти процедуру оценки воздействия на окружающую среду (ОВОС) для получения разрешения на строительство.
Этап проектирования завершается прохождением экспертизы проектной документации — без этого разрешение на строительство получить невозможно. Срок реализации — дополнительно 1–2 месяца.
Это самый длительный и сложный этап — от 6 до 9 месяцев в стандартном режиме. Параллельная подготовка документов сокращает сроки, но требует опыта и знания нормативной базы.
Оценка воздействия на окружающую среду (ОВОС) обязательна для объектов, перерабатывающих более 100 т органических отходов животного происхождения в сутки. Срок прохождения процедуры — в среднем 6–9 месяцев, но может затянуться и до 12 месяцев с учетом общественных слушаний.
Разрешение на выбросы загрязняющих веществ (РВЗ) получается отдельно от процедуры ОВД.
Постановлениями КМУ № 1320 и № 547, а также постановлениями НКРЭКУ № 875 и № 832 от 2024 года введены временные упрощения. Именно сейчас — оптимальное время для запуска проекта строительства БГС.
Важно, что после отмены военного положения ожидается возвращение к стандартным процедурам.
Стоимость оборудования составляет 40–50 % от общего бюджета проекта. Срок от заказа до доставки: 7–12 месяцев для европейского оборудования. Этот этап можно совместить с получением разрешений, чтобы сэкономить время.
Качество подготовки сырья для биогазовой станции напрямую определяет выход биогаза. Плохо подготовленное сырье снижает производительность реактора на 15–20%. Необходимое оборудование:
Pro-Energy использует оборудование от проверенного европейского производителя — компании HoSt Bioenergy Systems. Это гарантирует надежность и доступность сервисной поддержки.
Строительно-монтажные работы занимают 6–10 месяцев и являются наиболее трудоемким этапом. На строительство ферментеров и монтаж оборудования приходится 25–35 % общего бюджета.
Пуско-наладочные работы БГС — 1–2 месяца работы инженеров поставщика оборудования и собственного персонала станции. От качества этого этапа зависит, сможет ли станция выйти на проектную мощность в срок.
Холодный пуск — проверка систем без сырья
Биогазовая станция — это живой биотехнологический объект. Персонал должен понимать биохимию процесса метанового сбраживания. Без этого операторы реагируют на отклонения с опозданием, что приводит к потере производительности.
Ввод в эксплуатацию — последний этап перед коммерческим запуском. Срок: 1–2 месяца. На этом этапе станция постепенно выходит на проектную мощность, а не запускается сразу на 100%.
Примеры реализованных проектов Pro-Energy подтверждают, что при правильном вводе в эксплуатацию станция достигает 95%+ от проектной мощности уже в первый месяц стабильной работы.

Ориентировочная стоимость строительства БГС — от 2,5 млн евро на 1 МВт установленной мощности (по данным Международного агентства по возобновляемой энергии (IRENA) и отчета Европейской ассоциации биогаза «Биогаз и биометан в Европе»). Для станции мощностью 2–3 МВт (типичный размер для агрохолдинга) общие капитальные затраты составляют €5–9 млн. Ниже — распределение затрат по статьям.
| Статья расходов | % бюджета | Комментарий |
| Оборудование (реакторы, КГУ, газоочистка) | 40–50 % | Крупнейшая статья расходов |
| Строительно-монтажные работы | 25–35 % | Земляные работы, фундаменты, монтаж |
| Проектирование и ТЭО | 3–5 % | Стадия П, РП, экспертиза |
| Разрешительная документация | 2–4 % | ОВД, ТУ, госпошлина |
| Пуско-наладочные работы | 2–3 % | Запуск, обучение персонала |
| Непредвиденные расходы | 5–10 % | Обязательный резерв бюджета |
| ИТОГО (ориентировочно) | 100 % | От 2,5 млн евро за 1 МВт установленной мощности |
Никогда не составляйте бюджет без резерва. 5–10 % на непредвиденные расходы — это не излишняя осторожность, а отраслевой стандарт. Проекты без резерва сталкиваются с остановкой строительства или вынужденными компромиссами в отношении качества.
Большинство проблем при строительстве биогазовой станции — результат предсказуемых ошибок. Вот семь самых распространённых, каждая из которых стоила реальным проектам времени и денег.
Избежать большинства этих ошибок помогает правильный выбор EPC-подрядчика — компании, имеющей в своем портфолио реализованные объекты, а не только красивые презентации.
Строительство биогазовой станции — это проект продолжительностью 18–24 месяца, состоящий из семи последовательных этапов. Самый длительный — получение разрешительной документации, самый дорогостоящий — поставка оборудования и монтаж. Самый опасный для проекта этап — старт: ошибки в ТЭО и проектировании, цена ошибок — самая высокая.
Три условия успеха: качественная подготовка сырьевой базы, опытный EPC-подрядчик и реалистичный бюджет с резервом в 15–20 %. Сейчас — лучший момент для запуска: упрощенные разрешительные процедуры, международная поддержка и растущий спрос на биометан в ЕС.
Обратитесь к команде Pro-Energy за консультацией. Мы осуществляем строительство биогазовых станций «под ключ» — от технико-экономического обоснования и проектирования до запуска и технического обслуживания. Мы рассчитаем окупаемость для вашего предприятия и поможем пройти все разрешительные процедуры.
Сколько времени занимает строительство биогазовой станции?
От идеи до запуска — 18–24 месяца. Самый длительный этап — получение разрешительной документации (6–9 месяцев, но может затянуться до 12 месяцев), самый короткий — пуско-наладочные работы (1–2 месяца). Параллельное выполнение некоторых этапов позволяет сократить сроки до 14–18 месяцев.
Какие основные разрешения необходимы для строительства БГС?
Для стандартного проекта требуются: градостроительные условия и ограничения, документы на землю, ОВД для объектов, производящих более 100 т навоза в сутки, технические условия на подключение к сетям, экспертиза проекта и разрешение на строительство. На время военного положения большинство процедур упрощено.
Сколько стоит строительство биогазовой станции?
Примерно 2,5–3 млн евро на 1 МВт установленной мощности. Распределение: оборудование — 40–50%, строительство — 25–35%, проектирование и разрешения — 5–9%, пусконаладка — 2–3%, резерв — 5–10%. Окончательная цифра зависит от типа сырья, технологии и условий подключения к сетям.
Какая минимальная мощность оправдана с экономической точки зрения?
Для животноводческих ферм — от 1000 кВт (1000–1500 голов крупного рогатого скота + отходы растениеводства). Оптимальный диапазон для быстрой окупаемости — 2–3 МВт. Более мелкие объекты возможны в случае сотрудничества нескольких ферм или если сырье предоставляется бесплатно.
Ссылки на источники, использованные при написании статьи:
Спасибо за ваше обращение! В ближайшее время менеджер свяжется с вами, чтобы ответить на все ваши вопросы.
А пока — посмотрите наши реализованные проекты.
Периодически вы будете получать от нас письма со всеми актуальными новостями из области биоэнергетики.
Чтобы письма не попали в спам, пожалуйста, добавьте почту info@pro-energy.com.ua в список контактов на почте.
Будем на связи!
