После массированных атак на энергетическую инфраструктуру украинский бизнес активно ищет решения для обеспечения энергетической автономности. Одной из таких технологий является когенерация — система, позволяющая одновременно производить электроэнергию и тепло с КПД более 85%.
Внедрение когенерации в Украине только набирает обороты. Хотя эта технология уже давно используется в мире, на украинском рынке она пока находится на этапе активного развития. Именно поэтому при реализации проектов бизнес сталкивается с определенными организационными и техническими особенностями, требующими грамотного планирования.
В этой статье мы рассмотрим основные проблемы когенерации в Украине, их влияние на бизнес и возможные практические решения по преодолению препятствий для когенерации.
Несмотря на эти препятствия, когенерационные проекты в Украине активно реализуются. При условии проведения надлежащего технического аудита, грамотного проектирования и привлечения опытного EPC-партнера большинство рисков можно контролировать еще на этапе планирования. Именно поэтому ключевым фактором успешного запуска КГУ становится команда, сопровождающая проект от идеи до ввода в эксплуатацию.
По оценкам Госэнергоэффективности, энергосистеме требуется не менее 1 400 МВт маневровых распределенных мощностей. Именно когенерация в Украине может обеспечить этот резерв — технология одновременно производит электричество и тепло, достигая КПД 85–92% против 35–40% на традиционных электростанциях.
В 2024 году в Украине было введено в эксплуатацию 68 когенерационных установок общей электрической мощностью 77 МВт. В 2025 году темпы развития значительно выросли. За первые пять месяцев было введено в эксплуатацию 29 новых установок с электрической мощностью 377 МВт и тепловой — 1 625 МВт. На 2026 год правительством было заявлено о реализации не менее 260 проектов общей мощностью 825 МВт. Таким образом, рынок вступает в фазу масштабирования.
Для сравнения:
В Украине рынок когенерации еще находится в стадии становления, поэтому внедрение этой технологии происходит постепенно.
| Фактор | Что следует учитывать | Как это решается |
| Начальные инвестиции | Проекты требуют капиталовложений | Лизинг, программа «5–7–9», международное финансирование |
| Подготовка документации | Необходима координация с операторами сетей | Сопровождение инженерной команды |
| Финансовая модель | Важно правильно рассчитать нагрузку | Энергоаудит и ТЭО |
| Интеграция в инфраструктуру | Требуется адаптация под конкретный объект | Предварительное техническое проектирование |
| Инженерная экспертиза | Требуются специалисты по энергетическим системам | EPC-компании с опытом реализации |
| Осведомленность рынка | Часть бизнеса только знакомится с этой технологией | Отраслевые кейсы и консультации |
Рынок когенерации в Украине активно развивается, однако при реализации таких проектов бизнес сталкивается с рядом организационных, финансовых и технических факторов. Большинство из них являются типичными для энергетических инвестиционных проектов и могут быть эффективно урегулированы при условии правильного планирования. Рассмотрим основные из них.
Одной из ключевых особенностей когенерационных проектов являются значительные начальные инвестиции. Стоимость КГУ мощностью 100–500 кВт составляет примерно €180 000–495 000. Для малого и среднего бизнеса это ощутимые вложения, однако они компенсируются экономией на электроэнергии и тепле в течение срока эксплуатации установки.
Важным фактором является также стоимость кредитных ресурсов. В 2026 году средняя ставка кредитования в Украине составляет примерно 18–25 % годовых, что может увеличить срок окупаемости проекта. В то же время предприятия всё активнее используют альтернативные механизмы финансирования, которые позволяют снизить инвестиционную нагрузку.
Распространенные решения:
Благодаря таким моделям всё больше предприятий реализуют когенерационные проекты без значительной нагрузки на собственный капитал.
Развитие когенерации в Украине постепенно получает поддержку благодаря формированию благоприятной регуляторной среды и интеграции с энергетической политикой ЕС. Государство заявляет о курсе на децентрализацию энергосистемы и создание условий для инвестиций в высокоэффективную генерацию.
По состоянию на 2026 год когенерационные установки, работающие на природном газе, функционируют в общих рыночных условиях без отдельной тарифной надбавки. В то же время инвесторы могут использовать другие механизмы поддержки, в частности международные программы финансирования, льготные кредиты и грантовые компоненты.
Госэнергоэффективности также работает над созданием благоприятных условий для развития таких проектов. Среди ключевых направлений — оптимизация разрешительных процедур, гармонизация законодательства с директивами ЕС, а также таможенные и НДС-льготы для энергоэффективного оборудования.
Для сравнения: в странах ЕС действуют более развитые инструменты поддержки, такие как тарифные надбавки для когенерации, налоговые льготы на инвестиции в оборудование и льготное налогообложение топлива. Именно такие механизмы позволили масштабировать технологии когенерации в европейских энергосистемах.
В Украине большинство проектов в области когенерации сегодня реализуется благодаря экономии за счет собственной генерации энергии, повышению энергоэффективности предприятий, привлечению международного финансирования, а также постепенному развитию механизмов государственной поддержки когенерации.
При реализации когенерационного проекта важным этапом является подготовка технической документации и согласование условий подключения к инженерной инфраструктуре. В зависимости от специфики объекта предприятию необходимо взаимодействовать с операторами системы распределения, газораспределительными компаниями и другими профильными организациями.
На практике этот процесс значительно упрощается, когда его координирует опытная команда инженеров. Например, при реализации проектов Pro-Energy берет на себя подготовку пакета документов, взаимодействие с операторами сетей и сопровождение согласований. Такой подход позволяет системно организовать все этапы и уложиться в запланированные сроки реализации проекта.
При подготовке проекта обычно учитываются следующие технические аспекты:
Дальнейшее развитие рынка предполагает совершенствование регуляторных процедур и гармонизацию правил подключения распределенной генерации в соответствии с европейскими стандартами, что будет способствовать более быстрому внедрению когенерационных проектов.
Еще одним важным этапом является интеграция когенерационной установки в существующую электрическую и газовую инфраструктуру. Часть локальных электросетей изначально проектировалась для одностороннего потребления электроэнергии, поэтому подключение распределенной генерации иногда требует дополнительных технических решений.
Речь идет, в частности, о:
В то же время государство уже предприняло ряд шагов по упрощению процедуры подключения новых генерирующих объектов. Например, на период военного положения сроки выдачи технических условий были значительно сокращены, а плата за подключение новых генерирующих мощностей временно отменена.
В практике реализации проектов важную роль играет качественное предварительное проектирование. Команда Pro-Energy проводит анализ сетевой инфраструктуры, оценивает возможности подключения и оптимизирует конфигурацию оборудования ещё на этапе подготовки проекта. Это позволяет минимизировать дополнительные расходы и ускорить запуск КГУ.
Трудности внедрения КГУ иногда связаны с высоким спросом на квалифицированных инженеров и специалистов. Когенерационные установки требуют инженеров с опытом проектирования, монтажа и пуско-наладки энергетического оборудования. В Украине количество таких специалистов постепенно растет, однако спрос на них остается высоким.
Именно поэтому бизнес часто привлекает компании, располагающие собственными инженерными командами и практическим опытом реализации энергетических проектов. Такой подход помогает минимизировать технические факторы, которые необходимо учесть, и обеспечить стабильную работу оборудования после запуска.
Pro-Energy сопровождает проекты КГУ на всех этапах — от технико-экономического обоснования и проектирования до монтажа и сервисного обслуживания.
Несмотря на растущий спрос на автономные источники энергии, многие предприятия только начинают знакомиться с возможностями когенерации. Из-за недостатка информации иногда возникают стереотипы о сложности или высокой стоимости этой технологии.
На практике экономическая эффективность КГУ в значительной степени зависит от правильного расчета нагрузки и использования тепловой энергии. При учете этих факторов когенерация часто демонстрирует стабильную экономическую эффективность и предсказуемую окупаемость когенерации в Украине.
Что помогает бизнесу принимать решения:
Ознакомьтесь с нашими реализованными проектами когенерации, чтобы увидеть, как это работает на практике, какие показатели окупаемости демонстрируют кейсы и какой экономический эффект получают предприятия.
Война создает дополнительные факторы, которые инвесторы учитывают при планировании энергетических проектов. В то же время рынок постепенно адаптируется к новым условиям, появляются международные программы страхования рисков, оптимизируются логистические цепочки поставок оборудования, а проекты всё чаще реализуются в формате распределенной генерации.
Атаки на энергетическую инфраструктуру повышают требования к защите генерирующих объектов и страхованию инвестиций. В некоторых регионах это может затруднять страхование КГУ или увеличить страховые премии. В настоящее время они могут составлять 3–5% от стоимости проекта в год, тогда как в мирное время этот показатель составлял примерно 0,5–1%.
В то же время рынок постепенно адаптируется: появляются международные программы страхования и гарантирования инвестиций, которые помогают частично покрывать военные риски для энергетических проектов.
Большая часть оборудования для КГУ поставляется из стран ЕС. Военные факторы, ограничения на транспортные маршруты и нагрузка на таможенную инфраструктуру приводят к задержкам поставок. Увеличились расходы на транспортировку и страхование грузов. В некоторых случаях сроки реализации проектов увеличиваются на несколько месяцев из-за задержек с импортом критически важных компонентов для подключения к сетям.
Поставщики и инжиниринговые компании адаптировали логистические цепочки, что позволяет планировать реализацию проектов с учетом возможных задержек и минимизировать их влияние на сроки строительства.
Резкие колебания цен на природный газ затрудняют прогнозирование операционных расходов. Поскольку топливо составляет значительную часть себестоимости производства электроэнергии на ТЭЦ, нестабильность рынка напрямую влияет на окупаемость проекта. Это создает дополнительные риски для финансовых моделей, особенно в случае долгосрочного кредитования.
Возможные решения:
Подробнее о значении биогазовых решений для энергетической устойчивости можно прочитать в нашем материале о роли биогазовых станций в восстановлении энергетики после войны.

Несмотря на системные проблемы когенерации в Украине, рынок демонстрирует признаки структурного роста. Ряд факторов создает более благоприятные условия для внедрения когенерационных установок в среднесрочной перспективе.
Для многих предприятий когенерация уже стала инструментом энергоэффективности и элементом стратегии энергетической безопасности. Рост числа реализованных проектов свидетельствует о том, что рынок переходит от этапа экспериментов к масштабированию технологии.
Украина приводит энергетическое законодательство в соответствие со стандартами ЕС. Внедрение Директивы 2012/27/EU создает правовую основу для развития высокоэффективной когенерации и устанавливает четкие критерии ее классификации. Сближение с нормами ЕС также открывает доступ к грантам, льготному финансированию и технической помощи в рамках программ декарбонизации и восстановления инфраструктуры.
Повышение тарифов на электроэнергию сокращает срок окупаемости когенерационных установок, особенно для предприятий со стабильной тепловой нагрузкой и круглосуточным режимом работы. После отключений электроэнергии бизнес более активно инвестирует в собственную генерацию как инструмент энергетической безопасности. Дополнительным стимулом являются экспортные требования ЕС и необходимость снижения углеродного следа, что усиливает интерес к биогазовой когенерации.
Программы ЕС предусматривают финансирование проектов в области распределенной генерации и энергоэффективности. Помимо финансовой помощи, Украина получает техническую экспертизу и поддержку в реформировании нормативной базы.
Рынок когенерации в Украине уже демонстрирует практические результаты. Мы реализовали ряд проектов для промышленных предприятий, объектов теплокоммунэнерго и коммерческой недвижимости. В частности, мы ввели в эксплуатацию установки мощностью 1 МВт для производственных компаний в 2024–2025 годах, проект 1 МВт для теплокоммунэнерго с целью децентрализации теплоснабжения.
Все проекты реализованы «под ключ» с последующим сервисным сопровождением. Практический опыт показывает, что когенерация уже сегодня является эффективным инструментом повышения энергонезависимости бизнеса и сообществ.
Чтобы минимизировать риски когенерационных проектов, следует действовать последовательно.
Перед инвестированием необходимо проанализировать фактические электрические и тепловые нагрузки предприятия, сезонность потребления и количество рабочих часов в год. Ключевая задача — определить базовую электрическую нагрузку, ведь именно она формирует экономику когенерации. На основе этих данных рассчитывается реальная окупаемость с учетом стоимости газа, электроэнергии, тепловой энергии и возможных простоев.
Успех проекта зависит от опыта подрядчика в украинских условиях — с учетом нормативной базы, подключения к сетям и военных рисков. Важно проверить наличие сервисной службы, запаса запчастей в Украине и гарантийных обязательств на оборудование и монтажные работы.
Предприятиям, не имеющим опыта в области собственной генерации, целесообразно начать с меньшей мощности, протестировать интеграцию в существующую инфраструктуру и оценить фактический экономический эффект. После подтверждения показателей возможно масштабирование до оптимального уровня.
Если у предприятия есть органические отходы, стоит проанализировать возможность когенерации на биогазе. Также целесообразно рассмотреть лизинговые механизмы или ESCO-модели, которые позволяют снизить первоначальные инвестиционные затраты и привязать оплату к достигнутому энергетическому эффекту.
Комплексный подход к планированию значительно повышает вероятность того, что когенерация станет стратегическим инструментом повышения конкурентоспособности бизнеса.
Чтобы ознакомиться с практическими решениями для различных типов ферм, ознакомьтесь с нашими материалами:
Когенерация постепенно становится одним из ключевых инструментов энергоэффективности для украинского бизнеса. Несмотря на организационные и технические особенности внедрения, большинство из них решаются на этапе правильного проектирования и технического аудита.
Положительную динамику обеспечивают евроинтеграция, внедрение норм ЕС, международное финансирование и растущий интерес бизнеса к собственной генерации. При условии проведения профессионального энергоаудита, разработки правильной финансовой модели и выбора опытного партнера когенерация становится эффективным инструментом обеспечения стабильности и долгосрочной конкурентоспособности.
Практика последних лет показывает, что большинство факторов, влияющих на внедрение когенерации, носят организационный, а не технологический характер. При наличии опытного партнера, который берет на себя техническую, регуляторную и проектную части, запуск КГУ становится управляемым процессом с прогнозируемой экономической эффективностью.
Как Pro-Energy помогает реализовать проект КГУ
Рассматриваете возможность внедрения когенерации в вашем бизнесе? Перед запуском когенерационного проекта важно оценить тепловой профиль предприятия, возможности подключения к сетям и финансовую модель.
Команда Pro-Energy проводит технико-экономический аудит объектов и помогает определить реальный потенциал когенерации для конкретного предприятия.
Почему внедрение когенерации в Украине происходит постепенно?
Рынок когенерации в Украине находится на этапе активного развития. Основные факторы, влияющие на темпы внедрения, — это необходимость первоначальных инвестиций (ориентировочно €180 000–420 000 для КГУ мощностью 100–500 кВт), подготовка технической документации и интеграция установки в существующую энергетическую инфраструктуру предприятия.
В то же время эти проблемы все легче решаются благодаря появлению финансовых инструментов — лизинга, программ кредитования для бизнеса (в частности, государственной программы «5–7–9»), а также международных программ поддержки энергоэффективности.
Сколько времени требуется на оформление разрешений на КГУ в Украине?
Продолжительность подготовки и реализации проекта когенерационной установки в Украине зависит от нескольких факторов: назначения станции (производство электроэнергии для продажи на рынке или использование для собственных нужд), а также от наличия земельного участка и оформленных прав пользования или собственности. В среднем весь процесс — от идеи до ввода установки в эксплуатацию — занимает от 6 до 18 месяцев.

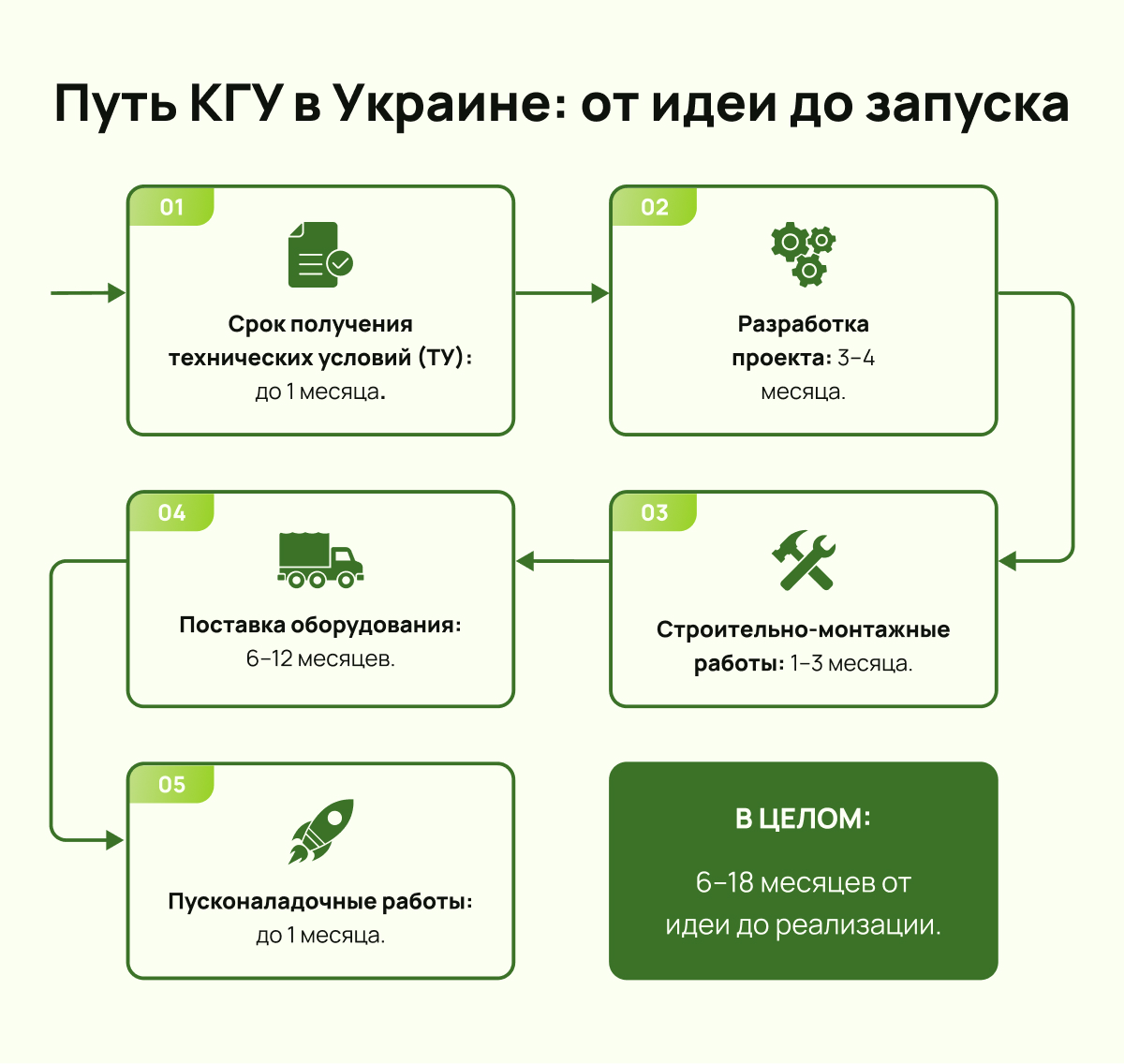

Основные этапы реализации проекта:
Таким образом, продолжительность каждого этапа может варьироваться в зависимости от масштаба проекта, технических требований и особенностей подключения к энергетической инфраструктуре.
Предусмотрена ли государственная поддержка для проектов в сфере когенерации в Украине?
Проекты в области когенерации могут использовать различные инструменты финансирования. Среди них:
Такие механизмы позволяют предприятиям реализовывать энергетические проекты с меньшей нагрузкой на собственный капитал.
Как минимизировать риски при внедрении КГУ в Украине?
Чтобы проект был экономически эффективным, следует выполнить несколько практических шагов:
Такой подход позволяет создать стабильную и экономически предсказуемую систему энергоснабжения предприятия.
Спасибо за ваше обращение! В ближайшее время менеджер свяжется с вами, чтобы ответить на все ваши вопросы.
А пока — посмотрите наши реализованные проекты.
